上周!
广州地铁公布了十四号线的最新进度:十四号线全线实现“三权移交”,车站和轨行区、邓村车辆段、石湖停车场已经开始综合联调。
(详情请戳:直击新线 | 十四号线全线轨行区进入运营调试,离开通不远啦!)
今天,小编带大家翻开一本珍藏了四年的“日记”,一起回顾十四号线四年建设中发生的那些“大件事”~
故事,要从四年前那个夏天开始说起..
2014年
6月16日 星期一 多云,午后局部有雷阵雨

上午8时18分,【赤草~从化客运站】区间桩基工程首桩成功开钻,标志着十四号线正式开工。
十四号线的功能定位为服务于从化与中心区的快速联系,以解决从化到广州中心组团的交通需求为重点,兼顾白云区、从化区沿线组团发展引导的功能。线路全长约54.3公里,共设13座车,其中地下6座,高架7座(竹料、钟落谭、马沥、新和、太平、神岗、赤草)。其中高架段约32公里,始于白云钟落潭镇大罗村,止于从化东风赤草村,主要沿现状道路中间敷设。
2015年
1月23日 星期五 晴 /多云

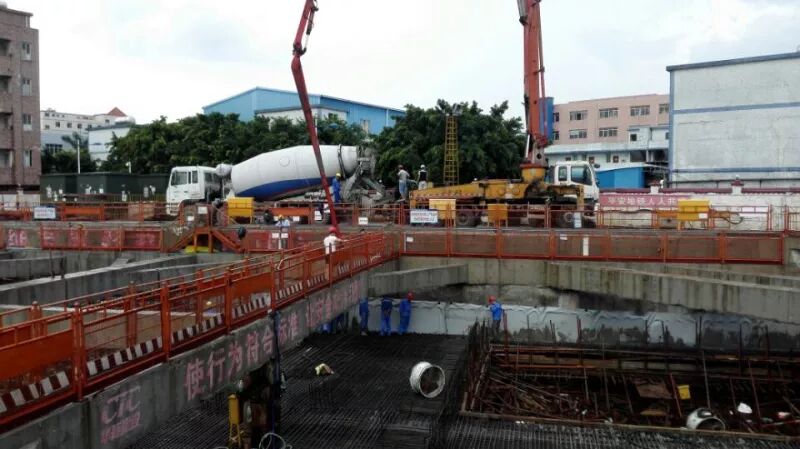

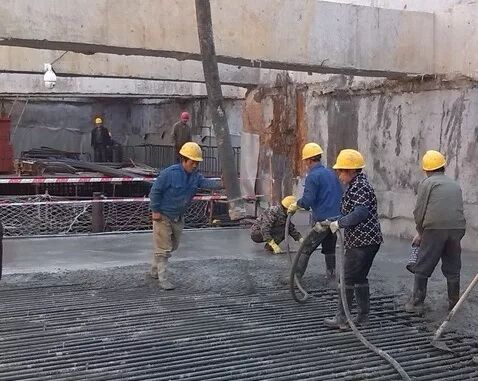

经过近10小时的努力,地铁建设者们完成了【赤草~从化客运站】区间第一块顶板共335立方米的混凝土浇筑施工,这也是全线第一个正式启动顶板混凝土浇筑的工点。
7月28日 星期二 雷阵雨 /多云
随着【嘉禾望岗~白云东平】区间中间风井顶板最后一方混凝土浇筑完成,该中间风井主体结构顺利封顶,标志着十四号线首个主体结构顺利完成。
该中间风井兼作盾构始发井和轨排井,有4台盾构机在此始发。由于中间风井基坑距离最近的房屋仅12米,为做好周边建构筑物的保护,地铁建设者们采用回灌井补充地下水的施工方法,确保了施工安全。
10月15日 星期四 晴

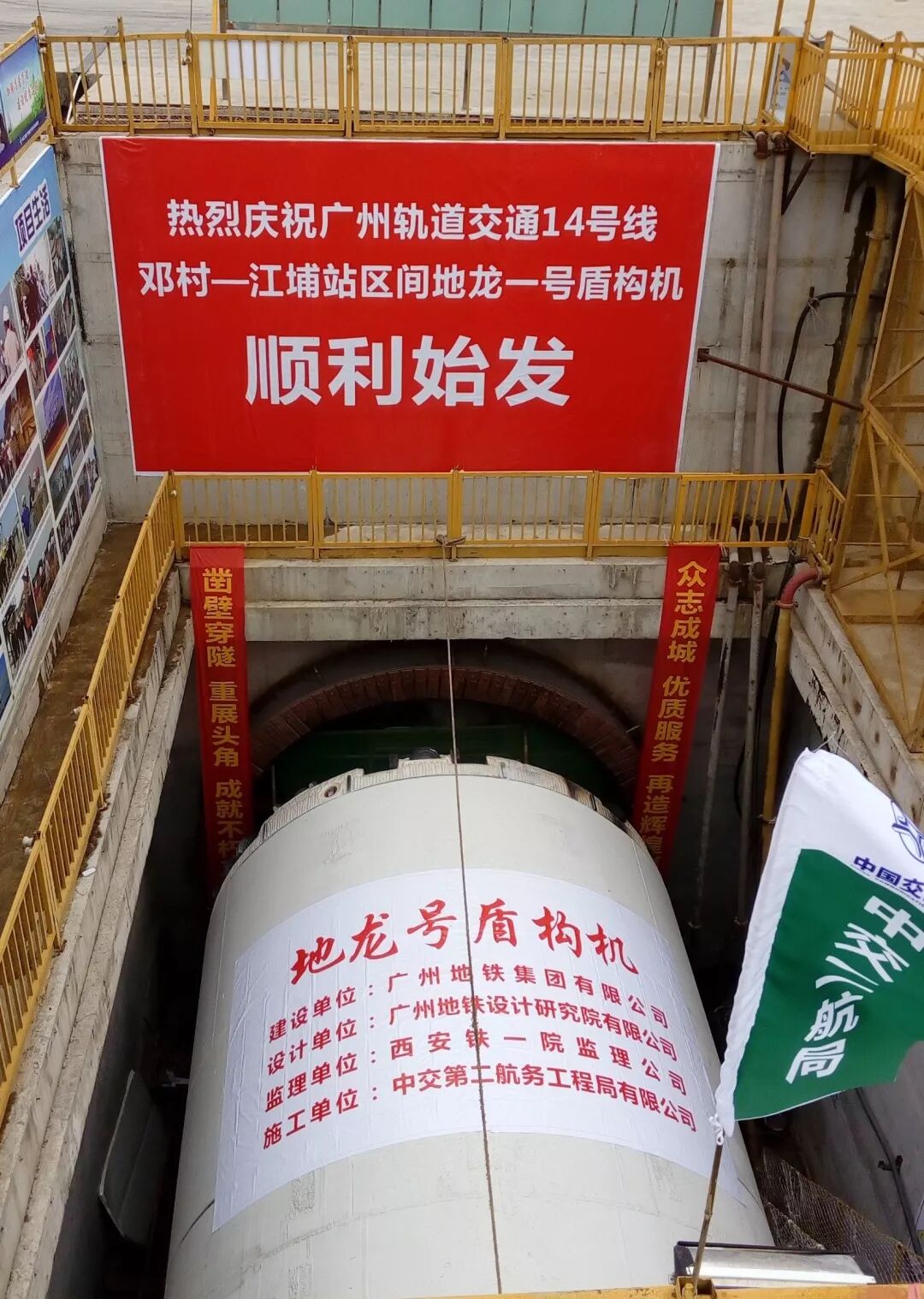

全线首台盾构机从【嘉禾望岗~白云东平】区间中间风井顺利始发,标志着全线地下段隧道施工全面展开。
这一区间长度3.9公里,区间地质复杂,岩溶发育、局部为粘土,为更好地适应复杂地层,设计采用泥水或土压/泥水双模盾构掘进。盾构机掘进过程中需先后下穿松园路市政隧道、既有三号线北延段,且距离既有线隧道垂直距离仅3.34米,施工风险极大。为确保施工安全,地铁建设者们提前开展沿线基础调查,对施工过程中可能发生的风险点进行周密分析和充分论证,并制定专项施工方案和应急预案,确保首台盾构顺利始发。
11月15日 星期日 多云 /小到中雨
全线首台双模盾构机在【嘉禾望岗~白云东平】区间右线顺利始发。
该盾构机在通过岩溶地区和建筑物时将切换至泥水模式,可有效减少盾构施工期间隧道上方土体的沉降;在通过粘土地层时将切换至土压模式,相比于泥水模式,土压模式可加快施工进度。
12月3日 星期四 小雨 /阴

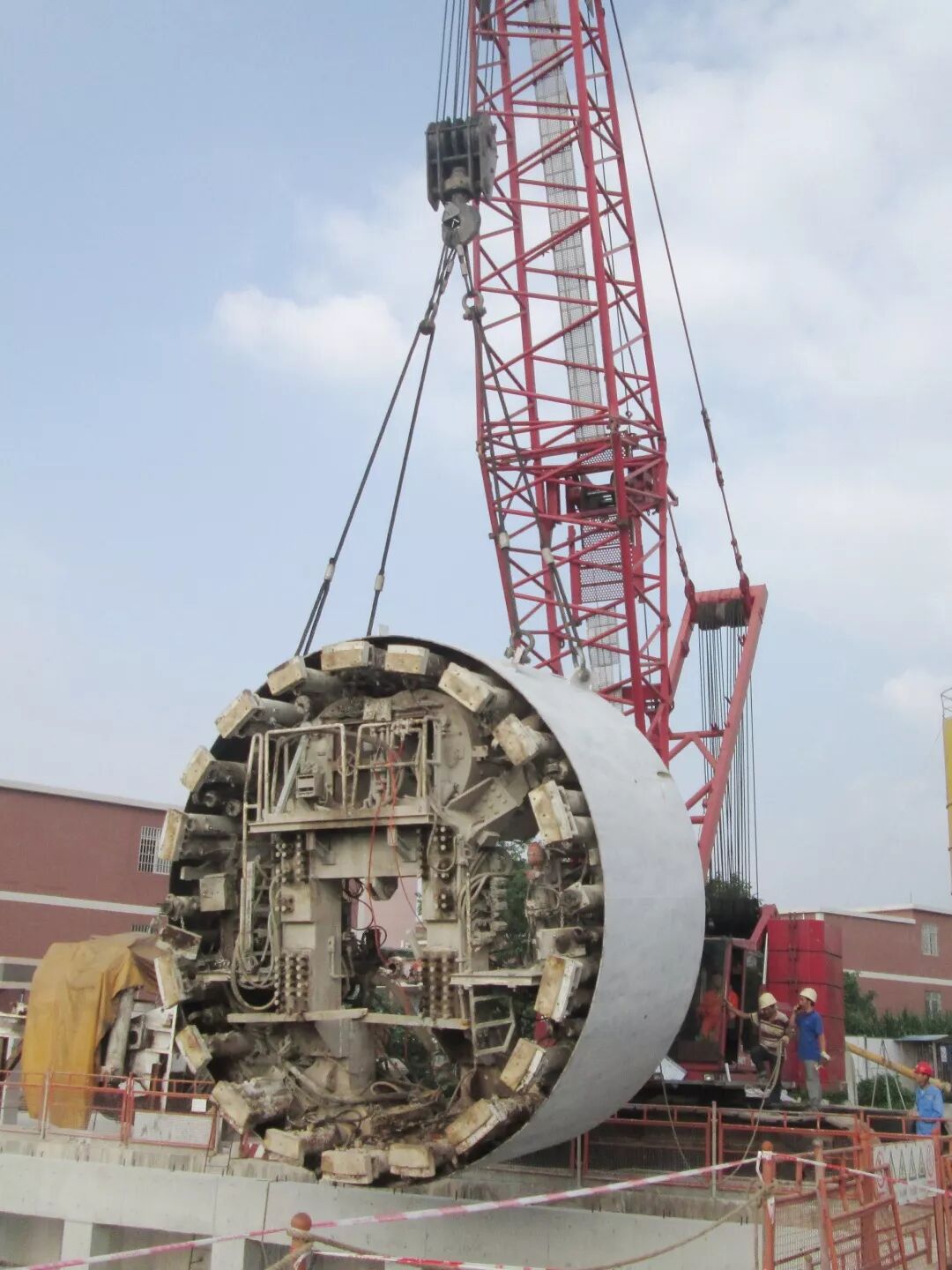

随着赤草明挖入洞口处左线盾构机刀盘缓缓转动,标志着从化区段首台盾构机顺利始发。
盾构机由赤草明挖入洞口始发,在从化客运站吊出,掘进全长1988米,既有上软下硬地层,又有全断面砂层,并且下穿房屋群,复杂的施工条件给盾构掘进带来极大困难。为更好地克服难题,地铁建设者们在盾构机维修改造阶段就督促施工单位在防喷涌、螺旋输送机、人仓系统等进行有针对性的改造,以提高盾构机在不良地层的适应性。
12月21日 星期一 阴
从化客运站最后一块顶板顺利浇筑完成,成为十四号线首座封顶的车。
从化客运站车站长240米,宽19.7米,基坑开挖范围原为古河道,上部2米为填土层、其下4米为淤泥层、底部为富水砂层,含水量大。施工中,建设者们增设止水帷幕,在确保基坑降水达到规定要求之后再动工开挖,并及时做好挂网和壁后注浆工作。施工现场还设置了全线首个污水处理厂,实现每月处理污水1000立方米左右,实现水资源循环重复利用。
2016年
1月20日 星期三 小雨 /小到中雨

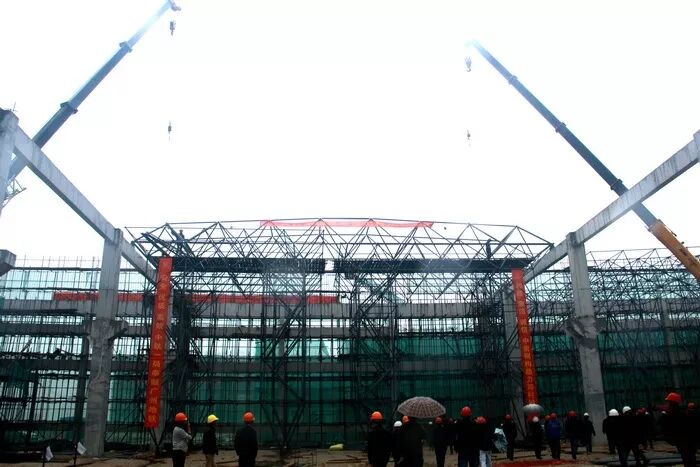

两台起重吊车缓缓起升,将首组网架单元平稳精准地安装到位,标志着广州地铁在建车辆段面积最大的屋面网架工程开始安装。
邓村车辆段网架工程分为联合检修库和停车列检库两个单体,网架总面积65822平方米,为正放四锥型螺栓球节点形式平板网架,最大跨度31.4米,采用球形铰支座下弦支撑。地铁建设者们设计搭建了跨度为12米、14米和18米三种跨度的滑移式组合操作平台,比传统操作平台更牢靠,滑移过程中更稳定,更经济、搭拆方便,可重复使用。
5月26日 星期四 小到中雨 /雷阵雨
随着太和站成槽机开始成槽,标志着全线车站全部动工。
太和位于白云区太和镇田心村和营西村接壤处,沿广从路呈南北向布置。在参建各方的努力下,地铁建设者们先后克服了灌溉渠迁改、航油管保护、军用光缆拨移等“超级难题”。
7月24日 星期日 多云 /晴
随着“中国中铁22号”盾构机破洞而出,十四号线【夏良~中间风井】区间左线盾构区间顺利贯通,成为全线首条贯通的盾构隧道。
该区间长1425米,最大坡度6‰。区间下穿交通要道,道路下方有密集管线,穿越地质环境复杂,施工难度较大。掘进过程中,地铁建设者们采用可控凝结时间的水泥砂浆进行管片背后的空隙回填,确保回填效果,确保了施工安全。
9月28日 星期三 小雨 /中到大雨
高架段全面开工。
由于高架段施工区域基本都是在马路中间,施工场地狭窄,为了确保来往车辆和行人安全,地铁建设者们采取了多种措施减少施工对周边的影响,同时制定了应急预案应对可能发生的各种意外情况,在具体的施工过程中也不断优化和调整施工工序,如安设了防撞墩、在起重吊装期间设置了隔离带、对于风险较大的工序先进行专家“双确认”,再考虑临时封路处理,待施工完成后再对周边放行。
12月5日 星期一 多云

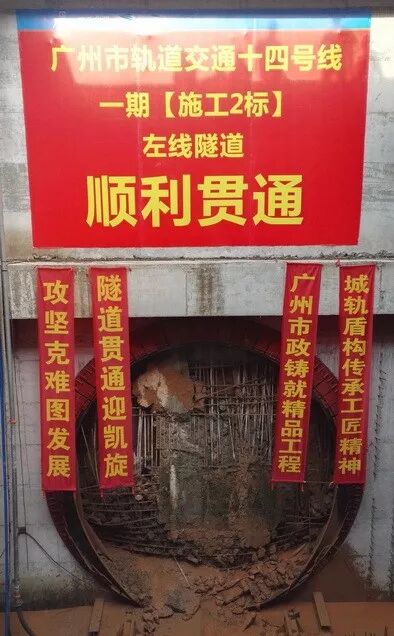

【中间风井~从化客运站】区间左线隧道贯通,标志着从化区内首条盾构隧道贯通。
区间左线全长1525米,先后穿越荔枝林、房屋群等。区间隧道最小埋深仅7.3米,地质条件复杂,洞身多为稳定性极差的富水砂层,局部分布有全断面的粘土层,贯通前还需穿越100多米长的岩体强度不低于70Mpa的上软下硬复合地层,施工风险极高。施工中,地铁建设者们提前对房屋基础预注浆加固并预留跟踪注浆的措施,确保了施工安全。
12月28日 星期三 晴
【白云东平~中间风井】区间左线顺利贯通,至此,该区间实现双线贯通,成为十四号线首个双线贯通的区间。
该区间岩溶较为发育,基岩裂隙水量丰富,局部地段风化残积土层厚度较大,且分布有上软下硬地层,岩层层面剧变,地质情况复杂。地铁建设者们通过增加泡沫、膨润土以及盾尾油脂的注入量,并辅以气压措施,尽量减小刀盘扭矩,力争保护盾构机刀具,同时增设管片遇水膨胀止水条,加强现场质量控制确保隧道顺利贯通。
2017年
4月18日 星期二 阴 /阵雨

新和站第一台自动扶梯顺利完成吊装,标志着十四号线工程电扶梯项目正式进入安装阶段。

该台自动扶梯的提升高度为8.47米,桁架分为四段拼装,总长度接近30米,总重量超过20吨,比正常内扶梯重量大了30%。新和站为高架换乘车,位于广从路旁。现场存在空间场地较为狭小,最上层结构无起重吊钩等困难。地铁建设者们合理安排工作顺序,使用大吨位吊车和叉车等设备,顺利完成了第一台设备的吊装就位工作,为后续机电装修工程施工提供了良好的条件。
5月15日 星期一 大雨-暴雨 /大雨
凌晨,经过连续奋战,石湖停车场完成最后一块地下室的顶板浇注。
石湖停车场位于105国道(新广从公路)东南侧,夏良新大道南侧,汇雅花园东北侧,呈西南-东北向,地块长约896米,占地面积约为8.25公顷,总建筑面积89863 平方米,其中地下室70495平方米。停车场为尽端并列式,是广州地铁首个全地下停车场。
8月31日 星期四 雷阵雨
夏良站、从化客运站主体结构移交会分别在夏良站、从化客运站项目现场召开。
参建各方对车验收后,顺利移交机电施工单位,成为十四号线首批移交机电施工的地下车站。
10月29日 星期日 晴

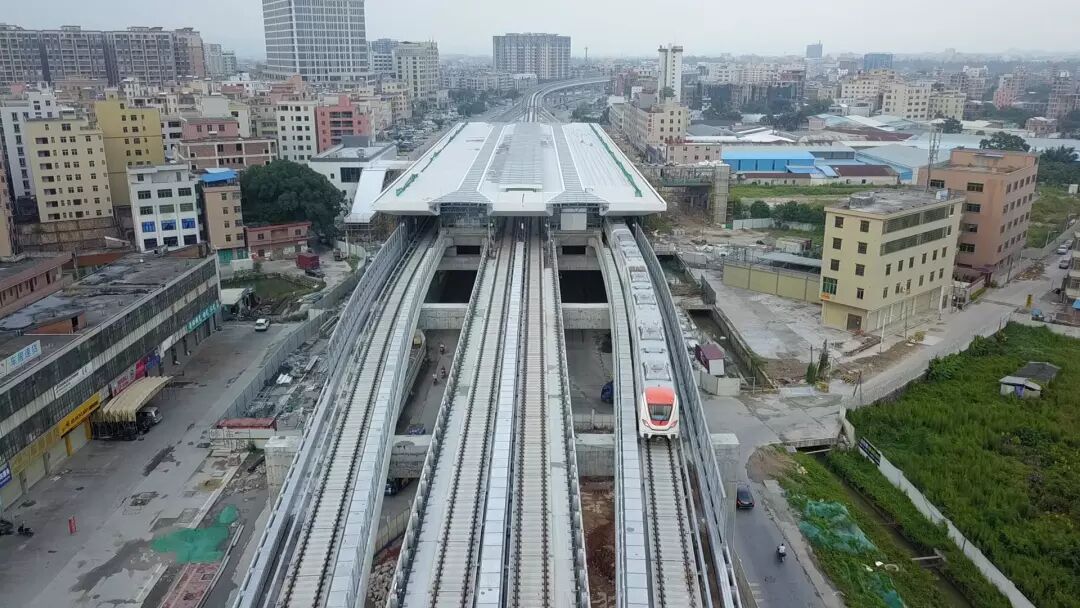

全线最大的车站——东风站完成最后一块顶板的浇筑,宣告主体结构顺利封顶。
东风站是全线的终点,也是目前广州最北的地铁车站。东风为地下两层双岛三线车,总长665.8米,标准段宽度28.7米。由于车地质条件、周围环境及地下管线复杂,施工过程困难重重,地铁建设者们通过合理制定降排水施工计划,保证了施工开挖过程中深基坑的稳定;针对高压电线特殊情况,制定“钻孔灌注桩+素连续墙止水”的围护方案,保障了施工顺利进行。
10月30日 星期一 多云

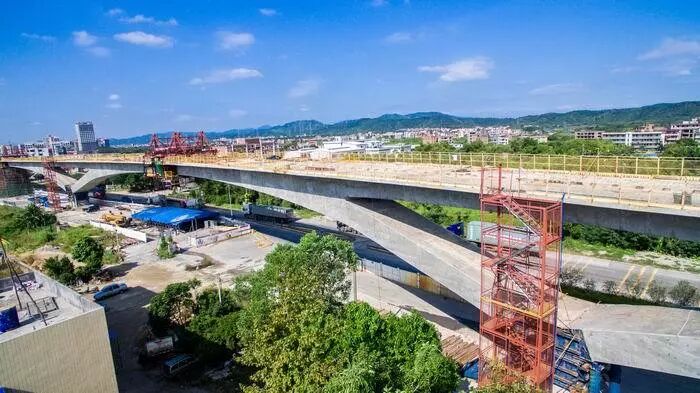

赤草站(80+150+80)米大跨度刚构拱桥中跨顺利合龙,这也是十四号线最大跨度的节点桥。
该桥全长310米,主跨长150米,如此大跨度的刚构拱桥在国内城市轨道交通施工中实属罕见。地铁建设者们通过Madas Civil仿真建模、全封闭压模分层对称浇筑法、冷却管循环降温法及优化混凝土配合比、智能张拉设备进行张拉等新技术、新工艺的采用,出色完成施工任务。
12月28日 星期四 多云
随着最后一方混凝土成功浇筑,十四号线一期跨京港澳高速现浇悬臂箱梁宣告顺利合拢。随后,位于【钟落潭~马沥】区间的架桥机完成最后一孔节段梁架设,宣告了十四号线高架段全部贯通。
跨京港澳高速高架桥施工的悬臂梁位于京港澳高速上方,采用“三角挂篮施工+支架现浇”的施工方式,分35个节段浇筑,最大单次浇筑体积为161.8立方米。施工现场下方道路交通繁忙,施工过程中不允许出现任何差错。地铁建设者们通过设置围栏并覆盖绿网,防止物品掉落,确保了国道与高速路的行车安全。
2018年
1月30日 星期二 小雨

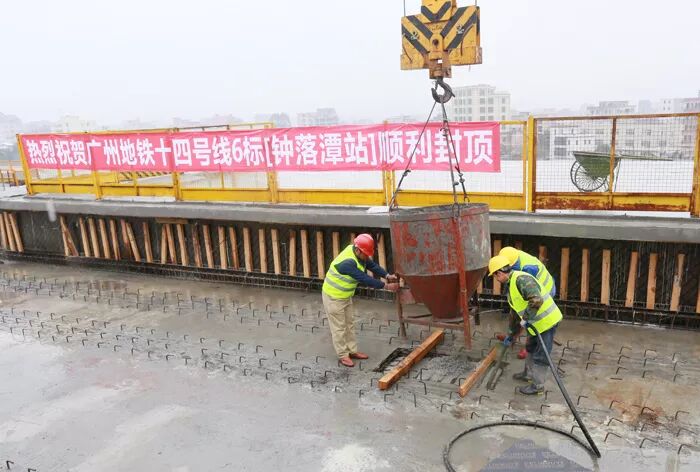

钟落潭站顺利封顶,这也是全线最后一座封顶的车站。
作为越行站之一的钟落潭站,位于白云区钟落潭镇中心区域,地处广从公路上方,车全长120米、宽34.4米,为三层双岛四线车。车站施工中遭遇了地下溶洞,而且由于越行的设置导致车整体面积比普通车要大2000平方,其施工工序和施工难度也相应增加。地铁建设者们采取冲孔成桩的方法打下144根桩基,同时回填了4万余方黄泥、片石填补溶洞空孔,同步加密布设监测点,定期监测地面沉降,大大降低了桩基施工对溶洞和周边道路和建筑的影响。
3月28日 星期三 小雨

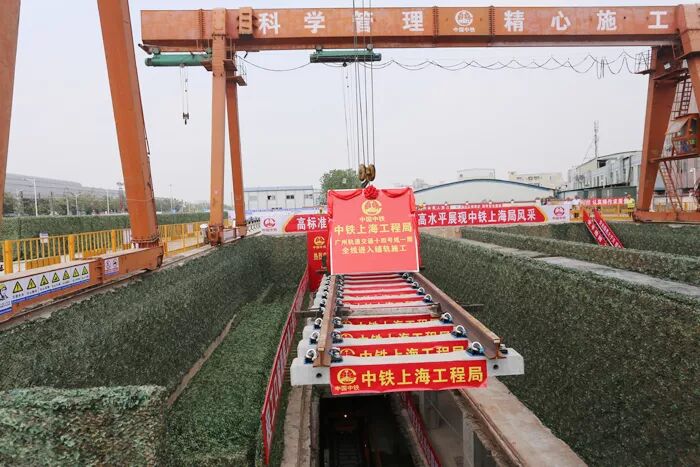

上午,全线开始铺轨。

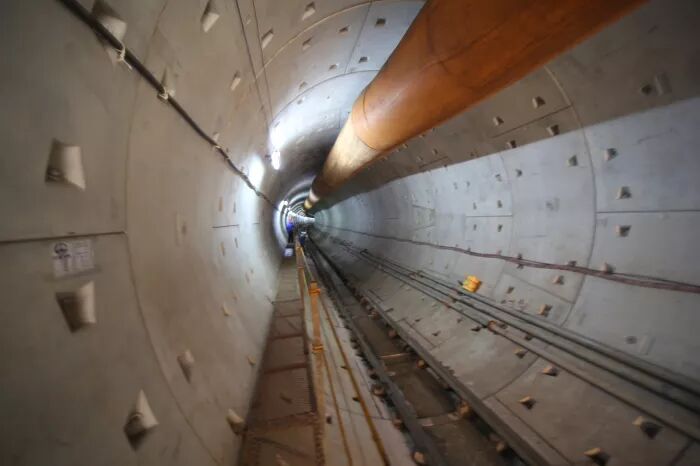

为了更好地保障施工安全,轨道工程采用人车定位系统,该系统一方面解决了隧道内人员及车辆通讯难的问题,另一方面通过对人员车辆定位解决了仅靠人力巡视难以及时发现异常和安全隐患等难题,实现了综合安防管理、多系统联动、图像整合、智能、无线等一系列应用功能在轨道施工中的集成。
4月16日 星期一 中雨 /雷阵雨
邓村车辆段实现“三权移交”。

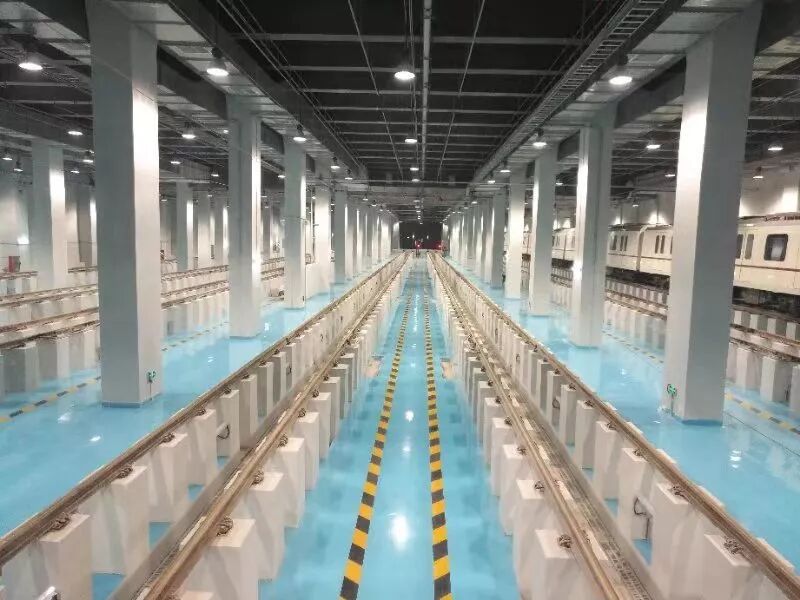

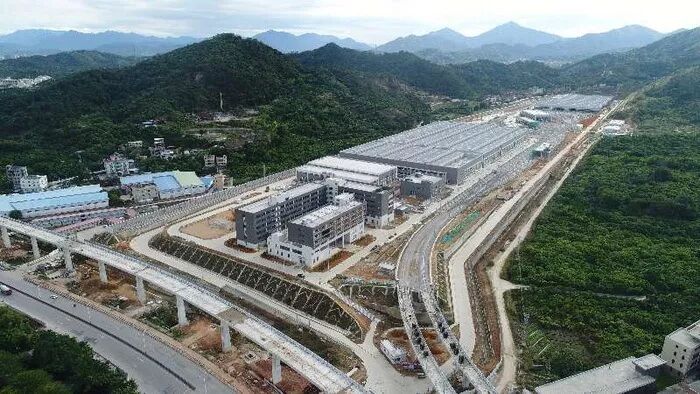

邓村车辆段占地面积约36公顷,建筑面积约11万平方米,是广州地铁建设史上边坡支护最高、路基填筑最高、网架规模最大,检修功能最完善的车辆段。
5月8日 星期二 雷阵雨 /中雨-大雨

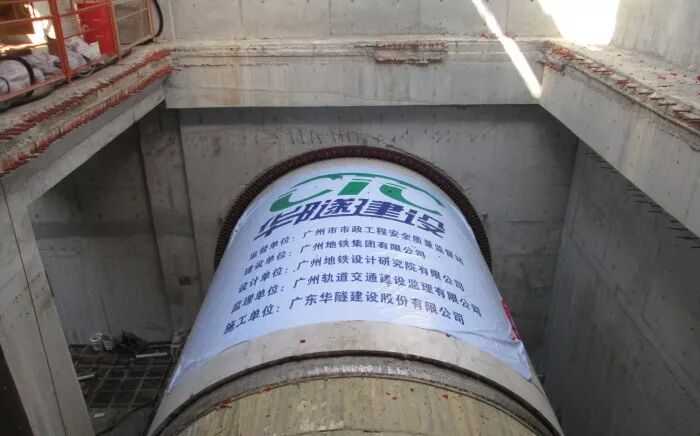

【中间风井~东风】区间右线盾构机经过586天的艰苦掘进后终于出洞。至此,全线隧道宣告贯通。
本区间地层主要特点是岩性变化频繁,物理力学特性差异大,基岩风化界面起伏大,含水量差异明显。针对施工过程中的难题,地铁建设者们通过在不稳定地层中用衡盾泥制作泥膜,进行带压换刀、及时调整掘进参数等方式确保施工安全。
5月30日 星期二 多云

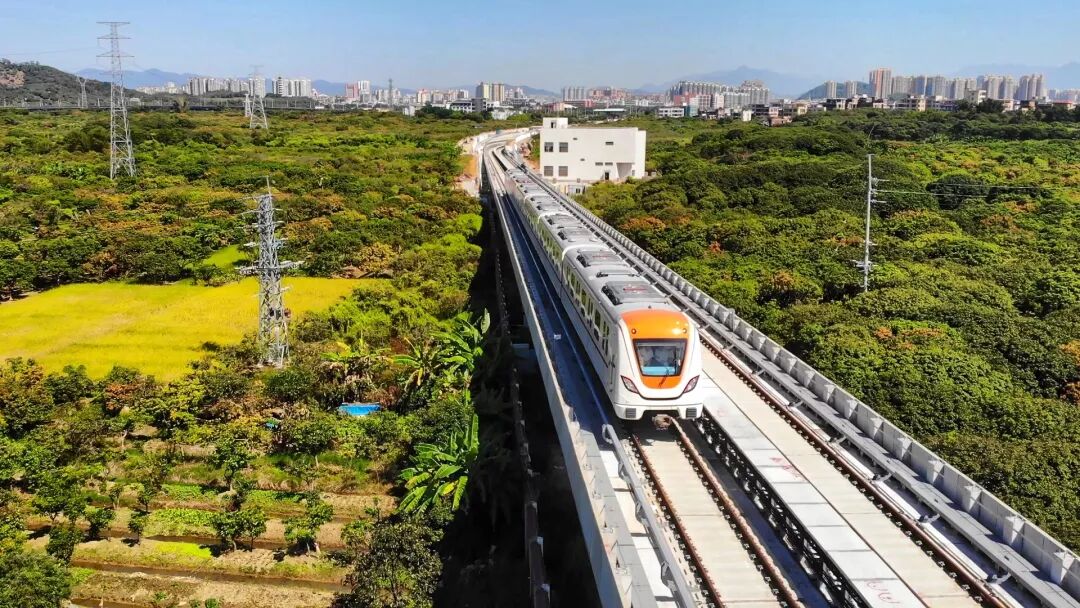

伴随着【钟落潭~马沥】区间最后一个钢轨接头顺利完成焊接,这标志着全线轨道高架段长轨的全面贯通。

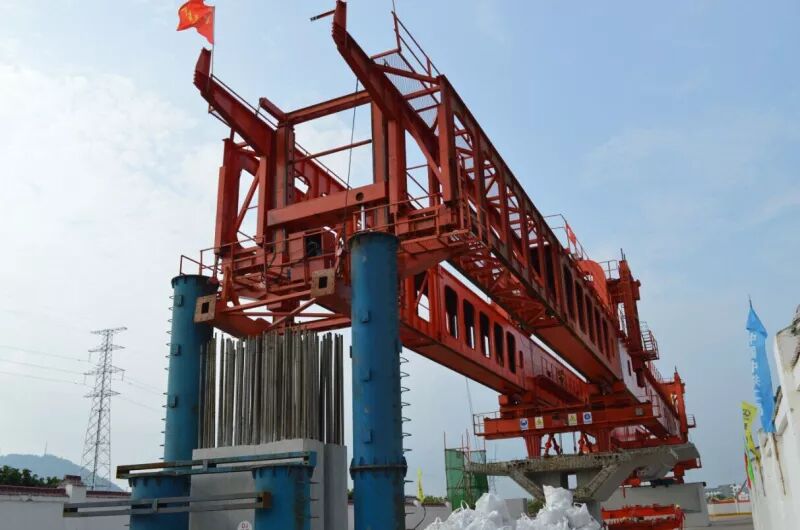

高架段全长32公里,铺轨总长度约66公里,共有高架车7座。为满足施工需要,全线高架段共设5个散铺基地开展轨道工程施工,在轨道施工策划和实施过程中,根据现场情况适时优化和调整施工方案,加强工序衔接,通过应用BIM技术,结合施工方案、施工模拟和现场视频监控,有效提升生产效率、提高工程质量、缩短工期、降低工程成本。
6月30日 星期六 雷阵雨

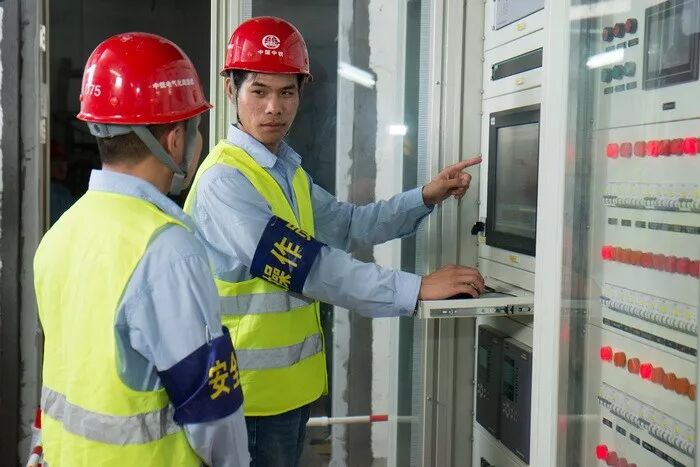

经过建设者们的努力,十四号线一期实现全线“电通”。
针对各种影响环网敷设的困难,地铁建设者们主动靠前沟通,轨道、机电、钢结构等多专业加强统筹协调,采取了优先拉通单回环网电缆,临时调整供电分区供电方式等措施,打破了传统的送电方式,并加大人力投入,成熟一段送一段的分区段送电方式,圆满完成了目标任务。
8月13日 星期一 雷阵雨 /大雨
【马沥~赤草】区间以及出入段线合计线路全长约18.1公里在经过20个小时的热滑试验后,顺利完成全部试验工作,这也是全线首次进行的热滑试验。
本次热滑试验主要是对轨行区轨道、牵引供电、通信、信号等专业系统工程是否达到设计标准的一次全面性的动车检查,也是该区段“三权”移交前的一项关键试验项目。
8月15日 星期三 雷阵雨
全线首段线路——【马沥~赤草】段“三权移交”,该段土建结构、轨道、牵引供电、通信、信号各专业系统完全具备了电客车试运行条件。
9月26日 星期三 雷阵雨 /多云
【嘉禾望岗~马沥】段当天实现“三权移交”。
地铁建设者们精心组织、协同配合、铆足干劲,克服了前提条件滞后、线路里程长、高架站施工风险大、专业多、工序复杂、交叉作业量大等问题。针对紧张工期,机电与土建项目人员共同研究,制定交叉推进的施工组织方案,双方无缝衔接,与土建施工顺序配合。土建干到哪,机电就跟到哪,为施工争取了最大化的作业时间空间,破解进度瓶颈。
9月28日 星期五 晴
历经艰苦建设,十四号线石湖停车场在克服了施工难点多、工程压力大、建设环境复杂等困难后如期建成,移交运营调试。
自开工以来,地铁建设者全面推行工程项目精细化管理,通过设立精细化管理专项办公室、成立项目管理委员会、组建合同评审等九个小组、打造项目部管理矩阵等举措,压实责任、阳光运作、高效推进,精心打造让市民放心、经得起历史检验的精品工程。
10月30日 星期二 晴
【东风~马沥】段“三权移交”,至此,全线完成全部移交工作。
受地质条件影响,从化客运站、东风站和区间施工难度非常大,为确保十四号线开通试运营目标的顺利达成,地铁建设者们优化施工方案,先后克服了复杂地质条件、多专业交叉施工、复杂工序等多个难题,并“量身定制”制作了矩形吊具用于轨道工程施工,这一新举措大大提升了地下复杂地形地段中材料的运输和施工效率。
54.3公里的线路
溶洞、硬岩,复杂地质随处可遇
上跨高速、下穿民房
层出不穷的困难摆在了建设者的面前
面对挑战
四年来,他们逢山开路、遇水搭桥
双模盾构、克林曼破碎筛分设备
整体式双刃滚刀
预制装配式钢弹簧浮置板减振道床
新设备、新工艺被率先在这里应用
凭借一往无前的勇气和智慧
广州地铁
让昔日的“天堑”变成今天的“通途”
感谢您
广州地铁建设者
• end •
图:董青青 蔡文玲 周婷
文:剑轩
编辑:一枚努力学习的小编
